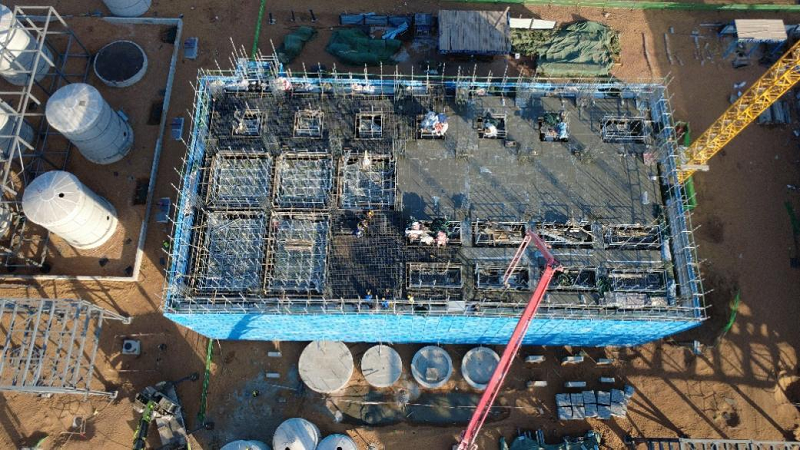

中煤鄂爾多斯能源化工有限公司1.2萬噸/年粗酚精制項目是中煤鄂能化公司依托“煤-電-化-新”多元耦合的產業和規模經濟優勢,通過延鏈、補鏈、強鏈,提高副產品附加值,實現綜合效益提升與循環經濟發展。勝幫科技作為工程總承包商,自項目開工建設以來,持續深化對工程進度的精細化管控措施,有力推動項目提質增效。
一、筑牢制度根基,構建全周期計劃管理體系

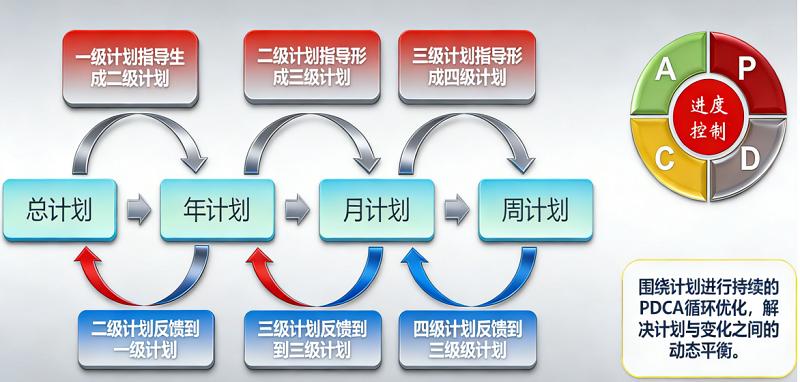

項目部貫徹落實勝幫科技項目管理體系要求,搭建“決策-管控-執行”三級管理架構,確立“目標量化、責任到人、過程可控、動態優化”的精細化進度管控機制,為項目設計、采購、施工全鏈條的有序推進筑牢制度保障。以“實事求是、數據支撐、過程督導”為核心導向,對計劃編制、過程執行、監督糾偏全流程進行系統性優化,形成“年計劃統領、月計劃分解、周計劃落地”的層級推進機制。通過明確各環節節點、責任主體與考核標準,有效提升資源利用效率。項目執行以來,憑借科學完善的計劃管理體系,圓滿完成年度進度計劃的108.6%。
二、深化層級管控,激活協同聯動核心效能
項目部以層級分解為關鍵抓手,將整體工程按“單位工程→分部工程→分項工程→具體作業”進行層層拆解,確保每個施工活動可定義、可計量、可追溯、可追責。通過梳理各工序邏輯關系、明確資源明細與路徑節點,精準鎖定主裝置構1建安工程為關鍵路徑。關鍵路徑嚴格落實四級計劃管理模式,構建“資源保障-風險防控-考核激勵”保障機制:提前預判材料供應、設備調配、天氣影響等潛在執行障礙,配套制定針對性保障措施;建立關鍵材料提前采購、驗收、進場機制與備用庫存制度,杜絕“待料停工”現象;優先保障關鍵工序的設備使用與定時維保,形成“聚焦關鍵、協同聯動”的作業格局。通過一系列舉措,項目節點按期完成,管理效率大幅提升。
三、聚焦工程量化,實現閉環動態精準管控

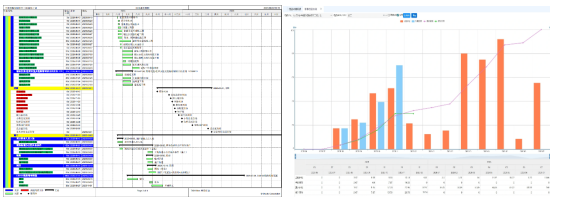

項目部堅持以量化數據為抓手,構建全流程動態監控體系。建立資源動態平衡機制,安排項目技術骨干專項負責關鍵工序作業,確保核心目標與工作重心清晰可控。推行“每日填報、每周復盤”的進度管控模式:項目組每日精準填報關鍵作業進度表,實時更新工程量完成情況、資源投入數據與進度偏差信息;每周組織專項復盤會,對工序計劃時間、工程量及所需資源進行全面復盤,持續監控實際進度與計劃的偏差。嚴格實行“計劃-執行-檢查-行動”(PDCA)閉環管理模式,實現項目整體進度提前,構1-14.4m混凝土澆筑關鍵節點較計劃提前10余天完成,彰顯了工程量化下精準管控的強大效能。
